한전·울릉군 긴밀 협의 결실, 신규 수요 대비 1만 3800kW 확보 내수전 발전소 고효율 기기 교체 및 이동형 발전기 투입… 여름철 대비 ‘완료’ 울릉군·의회 적극 행보 결실, 2030년 이후 시설 확충도 논의
울릉공항 건설과 대규모 숙박시설 건립 등 굵직한 개발 호재로 제기됐던 울릉도의 전력난 우려가 해소될 전망이다.
울릉군과 군의회가 한국전력공사와 긴밀히 협의해 발전 설비 확충에 나선 결과다. 일단 지역 사회의 불안감을 잠재운 울릉군은 안정적인 전력 공급망 구축에 속도를 더 내기로 했다.
앞서 울릉군 등이 분석한 바에 따르면 향후 울릉공항 및 해양경찰 기지 건설, 대형 호텔 입점 등으로 인해 울릉읍 지역에는 약 1만kW의 신규 전력 수요가 발생할 것으로 나타났었다. 이에 군과 군의회는 지난해부터 한전 나주 본사와 대구 경북본부를 여러 차례 방문해 대책 마련을 강력히 촉구하먀 방안을 논의했다.

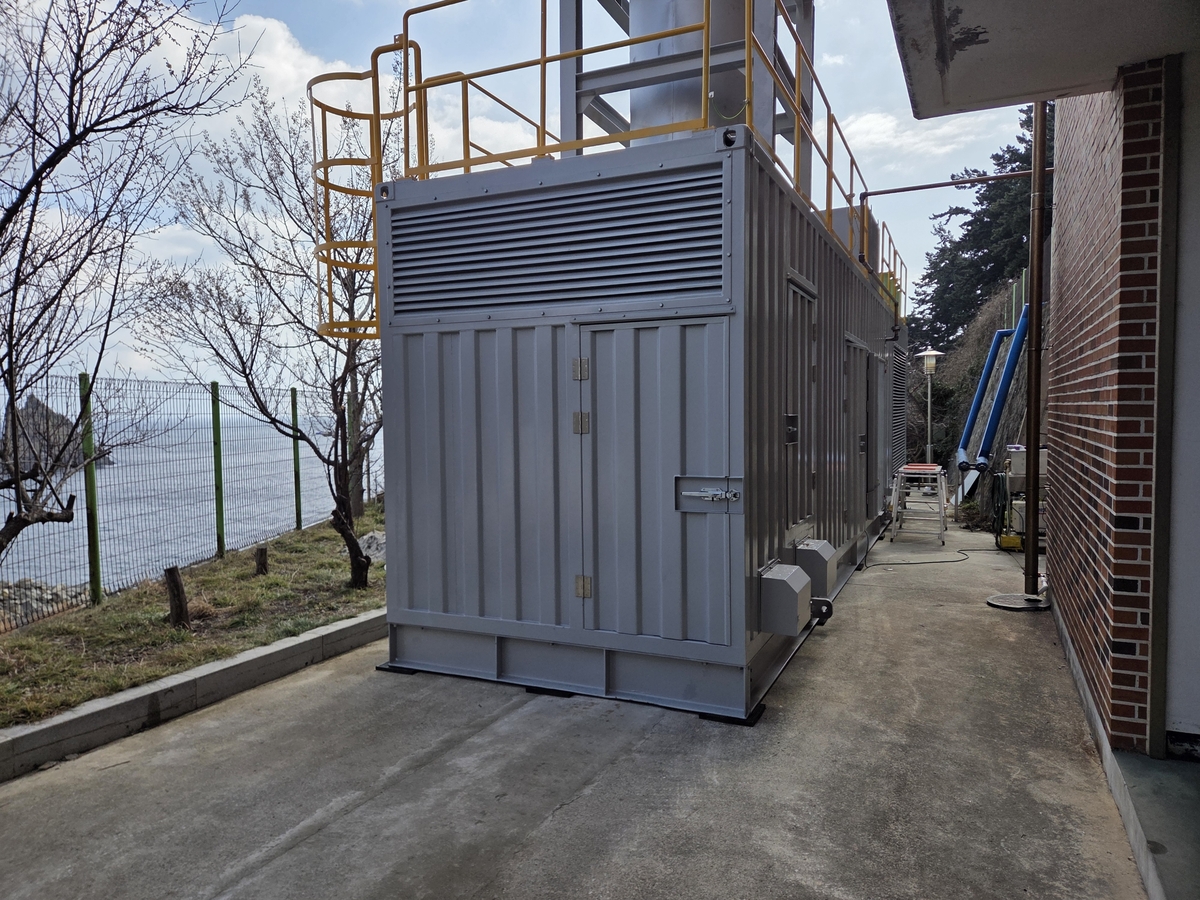

이러한 노력의 결과로 지난 6일부~12일까지 울릉읍 저동리 내수전 내연발전소에 2000kW급 이동형 발전기 1기가 설치됐다. 이 발전기는 현재 계통 연결 및 시험 운전 중으로 내달 5일 본격적인 정상 가동에 들어갈 예정이다. 군은 여기서 그치지 않고 노후 설비 교체 작업을 통해 발전 용량을 더욱 끌어올리기고 하고 한전 측과 협의를 이어가고 있다. 성사되면 올 연말 전까지 내수전 발전소의 노후화된 1000kW급 발전기 2기를 철거하고 효율이 높은 1450kW급 발전기 4기가 새로 설치된다.
현재 울릉도의 전력 생산은 내연 발전 방식이 주를 이루고 있다. 구체적으로는 내수전 내연발전소 8,000kW, 남양 내연발전소 1만500kW, 총 1만9200kW 규모다. 계획대로 이동형 발전기 가동과 신규 발전기 4기 확충이 완료되면, 노후 설비 철거분을 제외하더라도 울릉읍 지역에서만 총 1만3800kW의 전력 생산이 가능해진다. 이는 울릉공항 개항과 함께 유입될 것으로 예상되는 신규 수요를 충분히 상쇄하고도 남는 수치로, 지역 내 전력 수급의 ‘골든타임’을 확보했다는 평가다.
이번 설비 확충은 그간 지역 일각에서 제기됐던 ‘전력난에 따른 개발 사업 차질’ 우려를 종식하는 계기가 된다는 점에서도 의미가 있다. 실제로 울릉도는 그동안 대규모 프로젝트들이 동시다발적으로 추진되면서 인프라 부족에 대한 위기감이 고조된 바 있다. 군의원들은 이번 조치가 민간 투자를 촉진하는 ‘마중물’ 역할을 할 것으로 기대했다.
울릉군은 이번 시설 확충으로 군민들이 우려하던 여름철 전력 피크 타임의 블랙아웃 공포에서도 벗어날 수 있게 됐다고 밝혔다. 또 안정적 전기 공급으로 민심 안정은 물론, 관광 섬으로서의 대외적 신뢰도 또한 크게 격상될 것으로 평가했다. 울릉군의회 역시 이번 성과를 바탕으로 향후 신재생 에너지 도입 등 ‘에너지 자립 섬’으로 가기 위한 단계적 입법 지원과 예산 확보에 총력을 기울여나가기로 했다.
이경식 울릉군 에너지팀장은 “한전 측과의 긴밀한 협조를 통해 올해 가을 전까지 모든 발전기 확충 작업을 마무리해 전력 공급의 안정성을 꾀할 예정”이라며 “나아가 2030년 이후에는 현재 가동 중인 발전소 터의 협소 문제를 근본적으로 해결하기 위해, 시설 현대화는 물론 중장기적인 발전소 이전 및 확충 방안 등 미래지향적 에너지 로드맵을 수립하고 있다”라고 말했다.
남한권 군수 역시 “안정적인 전력 공급은 울릉도가 글로벌 관광 도시로 도약하기 위한 가장 기본적인 인프라”라며 “이번 설비 확충을 통해 전력난에 대한 불확실성을 완전히 해소하고, 공항 개항에 맞춘 대규모 개발 사업들이 차질 없이 추진될 수 있도록 행정력을 집중하겠다”라고 강조했다.
/황진영 기자 h0109518@kbmaeil.com
