발전기 프로펠러 화재 작업자 3명 사망 앞서 기둥 넘어지는 사고까지 연이어 발생 20년 노후 시설에서 각종 사고 이어져
영덕풍력발전단지에서 사고가 이어지고 있어 안전대책 마련이 시급하다.
가동한 지 20년이 넘은 노후 시설에서 화재는 물론 거대한 발전기를 지탱하는 기둥이 넘어지는 사고까지 연이어 발생했다.
23일 오후 1시11분쯤 경북 영덕군 영덕읍 창포리 풍력발전단지 내 19호기에서 불이 났다. 이날 화재로 작업을 하던 풍력발전기 공급업체 직원 1명 추락해 숨졌고 함께 작업에 투입됐던 다른 직원 2명도 숨진 채 발견됐다.
당시 발전기 날개(프로펠러) 부분에서 화재가 시작된 것으로 추정되며, 수리 작업을 위해 올라간 작업자들이 변을 당한 것으로 전해졌다.

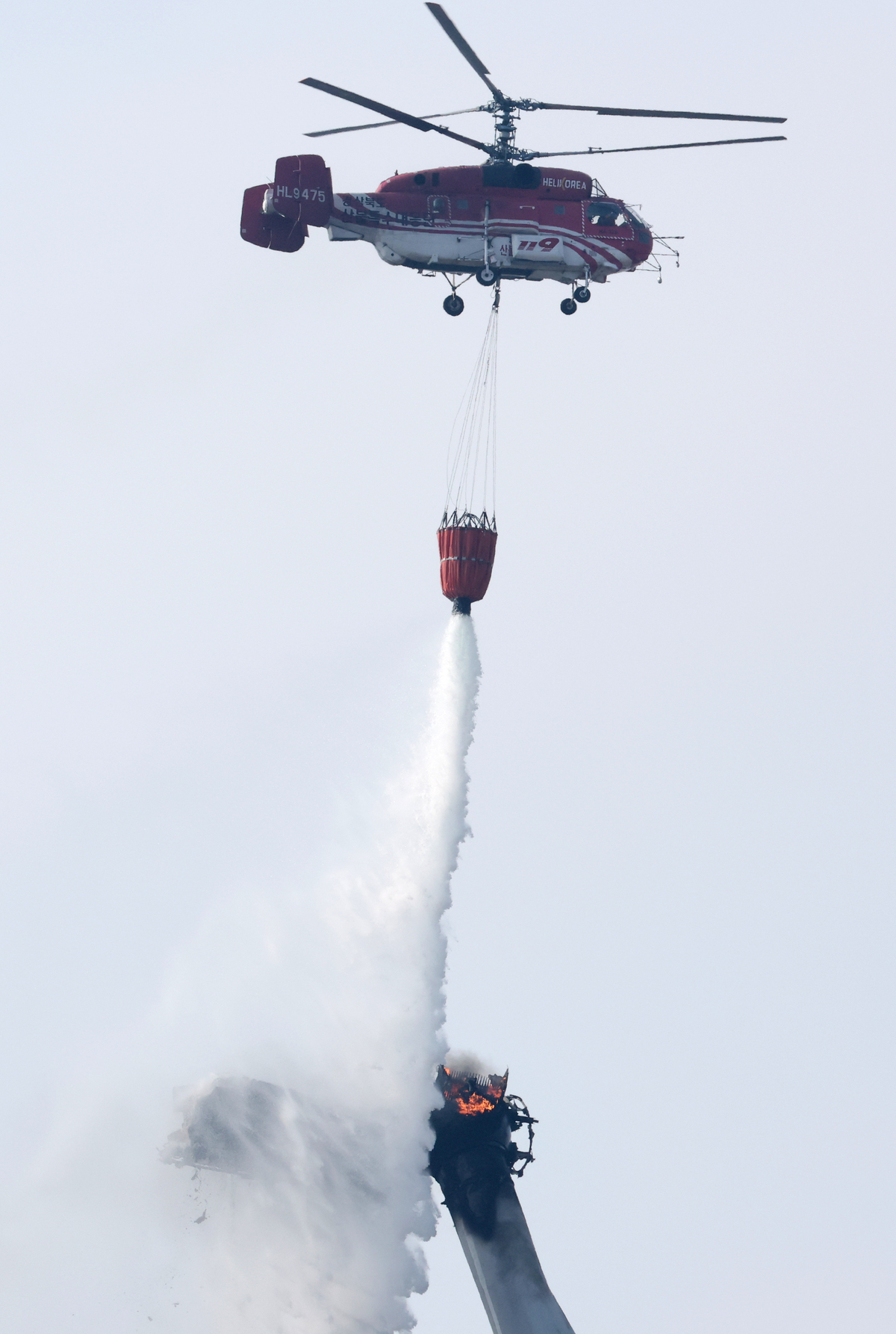

발전기 날개가 떨어지면서 주변 야산으로 불이 옮겨 붙어 산불 진화 대응까지 동시에 이뤄졌다. 산림과 소방 당국이 헬기 15대와 장비 50대 인력 148명을 투입해 진화작업을 벌였다.
발전기 상부 구조물 특성상 접근이 쉽지 않아 정확한 화재 원인 규명에는 시간이 걸릴 것으로 보인다.
이번 사고는 고소 작업이 수반되는 풍력발전 설비의 안전 관리 문제를 다시 수면 위로 끌어올리고 있다.
특히 날개 수리 과정에서 화재가 발생했을 가능성이 제기되면서, 작업 절차와 안전장비 준수 여부에 대한 전면적인 조사가 불가피하다는 지적이 나온다.
이날 인명사고가 난 영덕 풍력발전단지에서는 지난달 2일 오후 4시40분쯤 발전기를 지지하는 기둥이 꺾이면서 지상 수십m 상공에 있던 발전기와 발전기 날개(블레이드)가 지상으로 떨어지는 사고가 나기도 했다. 다행히 인명피해는 없었지만 예사롭지 않는 유형의 사고여서 전국적인 주목을 받기도 했다.
24기 풍력발전기가 설치된 영덕풍력발전단지는 설계수명이 지나 운영사가 설비 교체를 진행하고 있는 상태에서 잇따라 사고가 났다. 이 풍력발전단지는 2005년께 상업발전을 시작해 가동한 지 20년이 넘어 영덕군이 올해 3년 추가 연장 해줬다.
영덕군의 인허가를 받은 창포풍력 리파워링 사업은 노후 풍력발전기(1.65MW×24기)를 철거하고 대형 고효율 설비(기당 6.2MW 등)로 교체하여 발전 용량을 39.6MW에서 126MW 이상으로 확충하는 프로젝트다. 전문가들은 발전 용량이 기존보다 3배 이상 커지는 이 사업 인 만큼 무엇보다 안전을 최우선에 뒀어야 했다고 지적했다.
한편, 영덕군은 당초 이날 오후 경주 한수원 본사를 찾아 원전 건설 후보 부지 유치 신청서를 낼 예정이었으나 풍력발전단지 화재 사고로 유치 신청 계획을 뒤로 미뤘다.
군은 풍력발전기 화재 상황을 지켜보면서 원전 부지 유치 신청 절차를 재개한다는 방침이다.
◇ 영덕풍력발전 잦은 사고 원인
영덕풍력발전단지는 우리나라 최초의 산지(임야)풍력으로 조성됐다. 상장업체인 (주)유니슨이 20년 전 영덕읍 창포리에 24기를 건설, 그동안 가동해 왔다. 설계수명은 20년이다. 운영사는 가동 인허가 기간인 20년이 다가오자 지난해 연장허가를 신청, 올 초 영덕군으로부터 3년 연장 승인을 득했다.
현장은 이후 설비교체 작업이 한창 진행되던 중 지난 2월 날개가 접히는 사고가 나면서 작업이 중단돼 있다. 23일 발생한 화재로 숨진 3명은 이날 날개에 올라가 안전점검을 하던 도중 변을 당했다.
경찰과 소방당국은 정확한 사고 경위를 조사하는 한편, 작업 중 안전 수칙이 제대로 지켜졌는지 여부를 집중적으로 들여다보고 있다.
영덕풍력발전단지에서 잇따라 사고가 발생하자 영덕보다 늦게 사업을 시작한 풍력발전업계는 이번 문제를 예의주시하고 있다. 그들도 설계수명이 시시각각 다가오고 있어 조만간 설비를 교체하는 리파워링 사업을 해야 하기 때문이다.
영덕 창포풍력이 당초 허가받은 풍력발전기 용량은 기당 1.65MW였다. 시간이 지나면서 기술이 향상되자 이번에 아예 대형 고효율 설비를 장착키로 하고 설계를 변경, 승인을 받았다. 완공 후 가동하면 기당 6.2MW까지 발전이 가능해진다. 같은 면적에 전체 발전 용량이 39.6MW에서 126MW으로 3배 이상 확충되면서 특혜 논란이 일기도 했으나 순조롭게 인허가를 득했다.
문제는 창포풍력이 산지에 설치한 국내 최초 사례이다 보니 리파워링 프로젝트도 처음이라는 것이다. 발전 용량이 기존보다 몇 배 이상 커지는 이 사업에 안전성이 그만큼 담보됐는지 의문이 나오는 이유다.
잇단 영덕풍력 사고를 접한 전문가들은 설비 작업 과정에서 사용된 부품에 이상은 없었는지를 살펴볼 필요가 있다고 지적한다. 풍력발전 가설에 소요되는 부품은 국내 생산이 잘 되지 않아 주로 유럽 및 중국 산에 의존하고 잇는 실정이다. 이중 최근 중국 제품에서 자주 하자가 발생하고 있다. 고도의 정밀성이 요구되는 풍력 부품은 유럽 쪽 물건이 안정적이긴 하나 가격이 비싸 중국산 의존도가 높아지는 추세에 있다.
리파워링 인허가가 영덕군에서 나간 부분도 개선해야 한다는 소리가 나온다. 보다 세밀한 검증과정이 필요하다는 것이다. 실제, 영덕군을 비롯 지자체에는 풍력관련 전문가가 거의 없지만 인허가 업무를 보고 있다. 국내 최조 리파워링 연장 허가도 안전 등에 관한 타 기관의 협조조차 받지 못한 상태에서 연장허가가 나갔다.
풍력발전 설치공사에서 일하고 있는 A업체 관계자는 “리파워링은 동일 설비에 용량은 대폭 늘어나는 것인 만큼 구조계산부터 시공까지 체계적으로 관리해야 한다”면서 그 길만이 혹시 일어날지도 모를 사고를 미연에 방지할 수 있는 방안”이라고 조언했다.
/박윤식기자 newsyd@kbmaeil.com
